本指引用于指導更換船用克令吊(或吊桿)鋼絲繩時,所應進行的施工準備,拆卸回裝過程,以及注意事項,保證施工的安全、正常進行。由于克令吊鋼絲繩的拆裝工程即是一項較為復雜的工作,又屬高空作業,稍不注意易發生質量和安全事故而造成損失。為保證該工程的質量、安全和工程進度,特制定如下指引。
施工前準備
拆卸前準備較為重要:首先應根據每條船的實際情況,了解克令吊(或吊桿)起貨和變幅鋼絲繩的直徑和長度(長度可通過船方提供),以選擇合適的引繩長度和直徑(導引繩應超過鋼絲繩長度約5—10米左右),引繩必須選用車間工具室經過檢查的繩索,以及一些常用工具,如鋼絲繩纜車、手拉葫蘆、鋼絲繩卡、錘子、扳手及一些常用繩子等等。
拆卸步驟

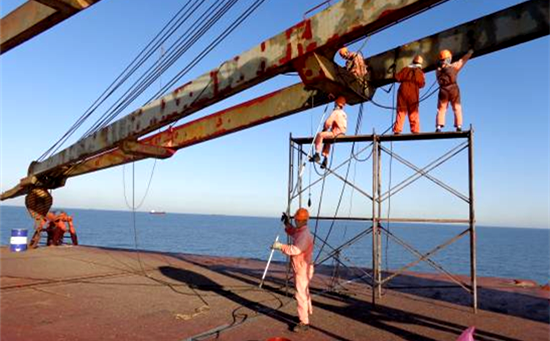

- 首先拆開桿頭(或克令吊頂部)的固定橫銷,將鋼絲繩一端引到甲板或碼頭部位。拆卸生根部位應先用繩索拉好,以免拆除生根部位后鋼絲繩突然下滑,然后開動馬達,將鋼絲繩從滾筒上緩緩轉出,同時甲板上要有專人指揮并與克令吊滾筒同步抽拉鋼絲繩并將其圈好。
- 當鋼絲繩在滾筒上剩下約2—3圈時,停止轉動滾筒,并將鋼絲繩固定住(一定要固定牢固,可用手拉葫蘆或鋼絲卡子),確認無誤后將滾筒生根部位壓碼拆除,抽出鋼絲繩使其與滾筒脫離,并與引繩連接(根據鋼絲繩老根結構形式連接牢固可靠)。
- 松掉固定部件(葫蘆或鋼絲卡)通過引繩的導引起動馬達轉動滾筒,直至鋼絲繩全部脫離滑車和吊桿。
- 拆開導引繩索,圈好鋼絲繩。
回裝
- 回裝與拆卸反之。如拆卸鋼絲繩后直接回裝新鋼絲繩,可直接將新鋼絲繩與導引繩索連接(連接部位應牢固可靠)。起鉤方向轉動馬達滾筒,直至鋼絲繩進入滾筒部位,拆除導引繩并固定生根,將鋼絲圈起拉緊為止,檢查是否正確。
- 如重新安裝需先將導引繩串到滑輪組上(注意鋼絲繩走向正確),導引引繩一頭與鋼絲繩連接,一頭纏繞在克令吊滾筒上,通過滾筒轉動,帶動導引繩將鋼絲繩圈起生根,拆除導引繩。
注意事項
- 整個拆卸過程必須由工程領班人員自始至終指揮,上下配合到位。
- 拆卸過程如果需要動火,嚴格按照動火審批制度申請,批復后才可動火。
- 拆卸和回裝鋼絲繩時必須由專人看護,幾個關鍵部位如下:
- 鋼絲繩與引繩連接部位。
- 克令吊頂部各滑車部位防止卡住。
- 桿頭滑車部位防止卡住。
- 拆卸鋼絲繩時,倉底部和吊桿周圍應無其他無關人員工作。
- 引繩和工作用繩嚴禁使用尼龍繩索(易滑脫)。 以上步驟只是根據通常情況下制定的,如遇特殊情況應與有關人員協商,現場拿出方案,以確保質量和安全。
安全要求
- 施工范圍拉上安全警示旗,外人不得進入。
- 施工人員之間應保持通迅暢通,及時溝通,以避免意外情況發生。
